陕西镇安抽水蓄能电站全面投产发电

2024/12/13 8:09:09 次浏览

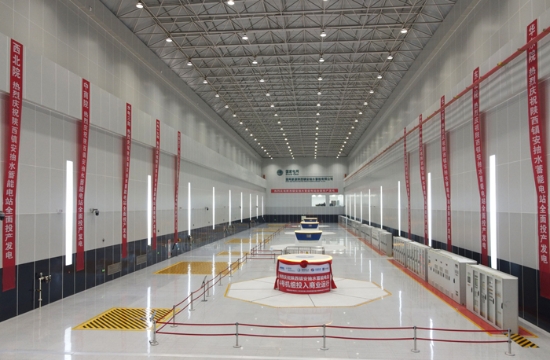

12月12日,我国西北地区首个开工建设的“超级充电宝”陕西镇安抽水蓄能电站最后一台机组(4号机)正式投入商业运行,标志着镇安抽水蓄能电站全面投产发电。

镇安抽水蓄能电站1号机组于9月12日投入商业运行,2号机组于9月16日投入商业运行,3号机组于11月7日投入商业运行,4号机组于12月12日投入商业运行,比合同工期提前6个月实现投产发电,创造了“四月四投”的优异成绩。

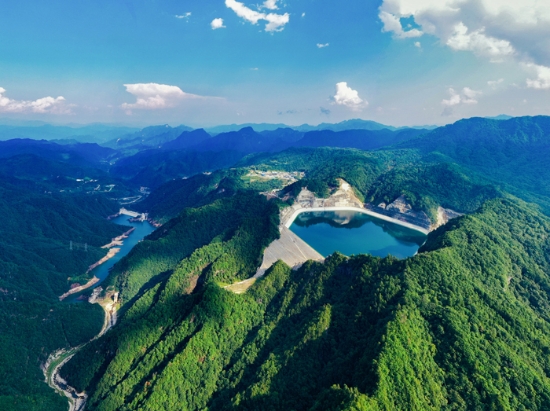

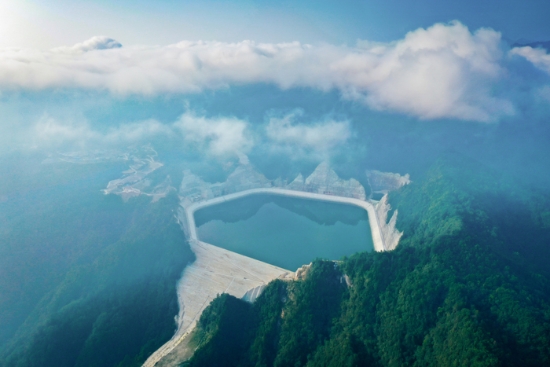

镇安抽水蓄能电站是服务革命老区振兴发展、推进能源结构调整和西部大开发战略实施的重大工程,也是我国西北地区首个开工建设的抽蓄电站工程,建成后将发挥调峰、调频、调相、储能、系统备用、黑启动等六大功能,成为西北地区“碳达峰、碳中和”的重要支点。电站总装机容量140万千瓦,安装4台35万千瓦可逆式水轮发电机组。由国网新源投资建设,中国电建西北院设计,水电三局、水电十五局组成联合体,承担镇安抽水蓄能电站土建及金属结构和机电安装工程。

自开工以来,项目团队精心组织施工、用心管控质量、尽心保障安全,依托“镇安抽水蓄能创新工作室”的技术优势,开展技术研究、攻克技术难题,高效推进各项建设任务,在上水库库底沥青混凝土生产过程中首次采用“湿法生产+水工沥青混凝土骨料专用烘干系统烘干”的创新工艺,库盆采取“库底沥青混凝土面板+库周混凝土面板”全库防渗体系,保障了最终整体浇筑质量优良。项目团队多名技术骨干组成调试攻关小组,采用“两班倒”模式,不间断参与调试,攻克了一个又一个难题,顺利完成57项抽水工况、90项发电工况的调试试验、28项涉网试验,各项试验数据均满足设计和电网要求,出色完成了四台机组的调试任务,积累了宝贵的调试经验,填补了水电三局在该项技术领域的空缺,为后续抽蓄机组自主调试工作奠定了坚实基础。全体建设者秉承“自强不息,勇于超越”的企业精神,攻坚克难、高效履约,圆满完成了一个又一个既定目标,向陕西省人民交出了一份新时代水电人的优异答卷,彰显了水电三局在抽水蓄能领域的品牌实力。

该项目建成后预计每年可促进消纳富余风电、太阳能发电量12亿千瓦时,年均节约标煤约11.7万吨,减排二氧化碳约30.5万吨,二氧化硫约0.28万吨,极大促进经济发展与生态环保的和谐统一,更好助力节能减排和实现碳达峰碳中和目标,有力促进陕西经济社会发展与生态文明建设,对陕西经济社会稳定快速发展发挥重要作用。
